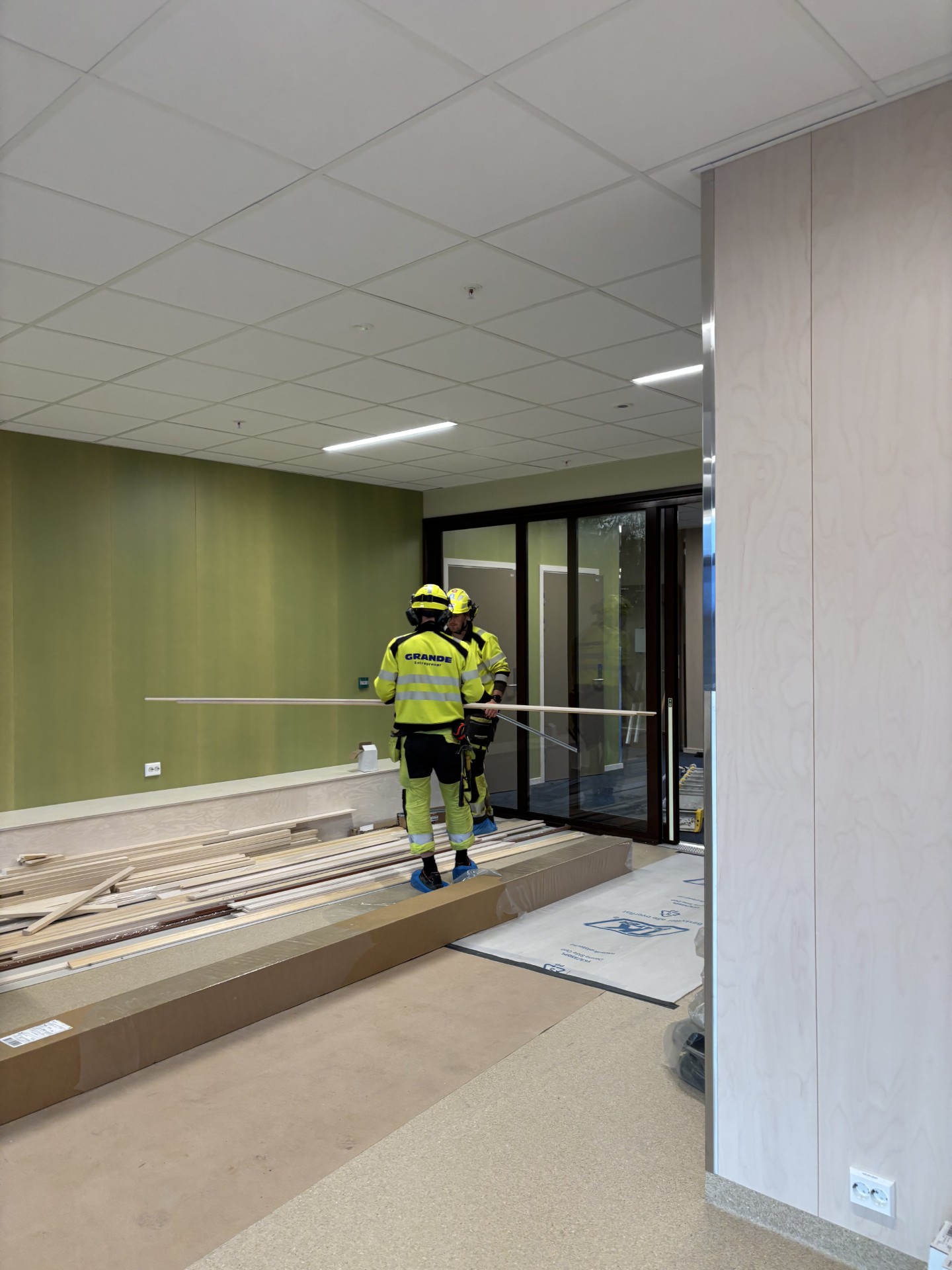

Tømmer har siste uke denne uken, og da drar de på nye prosjekt. Nå har vi to tømrere her, basen Bjørnar og tidligere utebas Jonas. De har egentlig ikke så mye igjen, det er listing og foringer. Så er det punkter som dukker opp etter befaringer, ja slike aktiviteter. Ellers kompletterer de det som dukker opp.

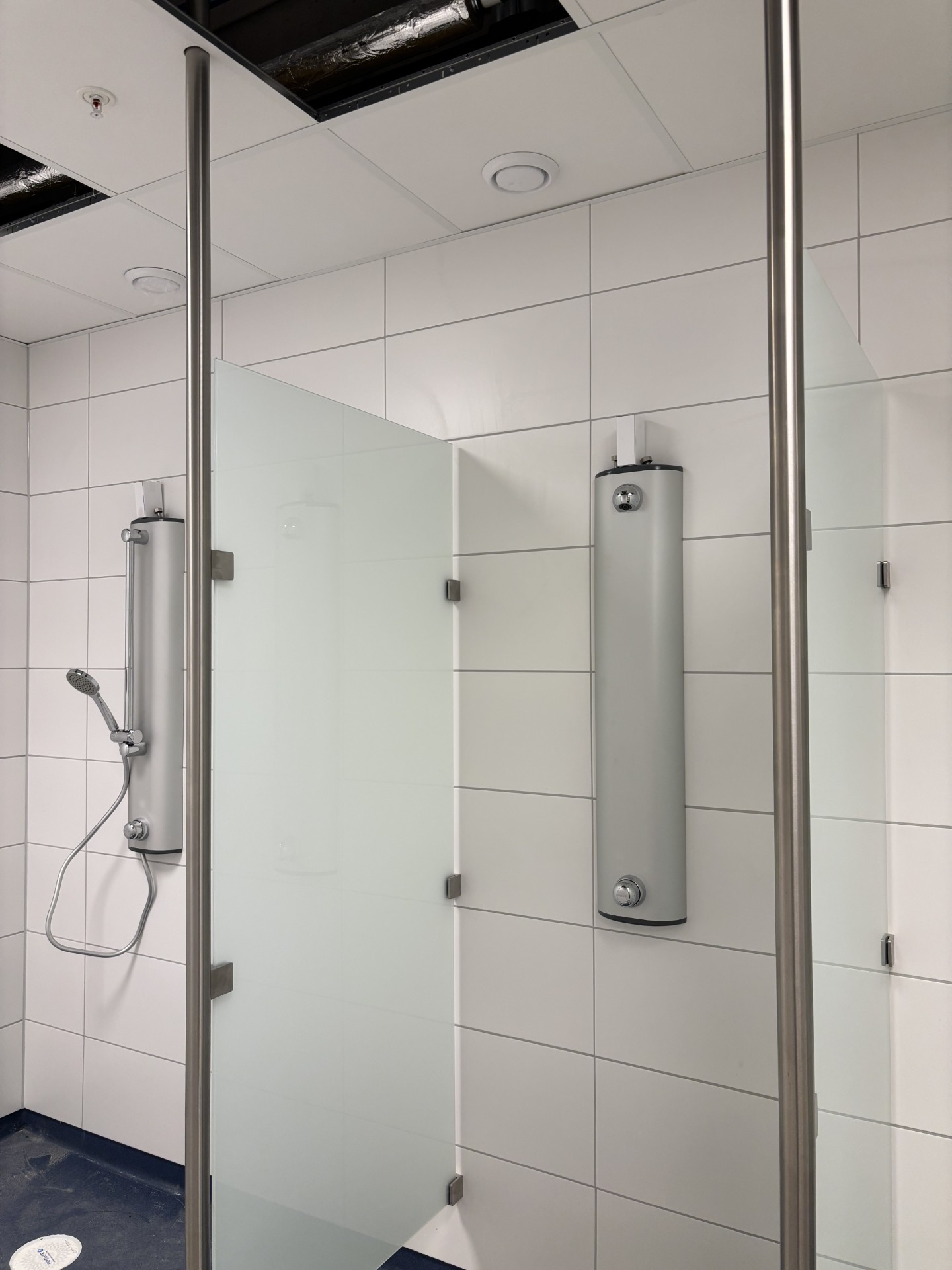

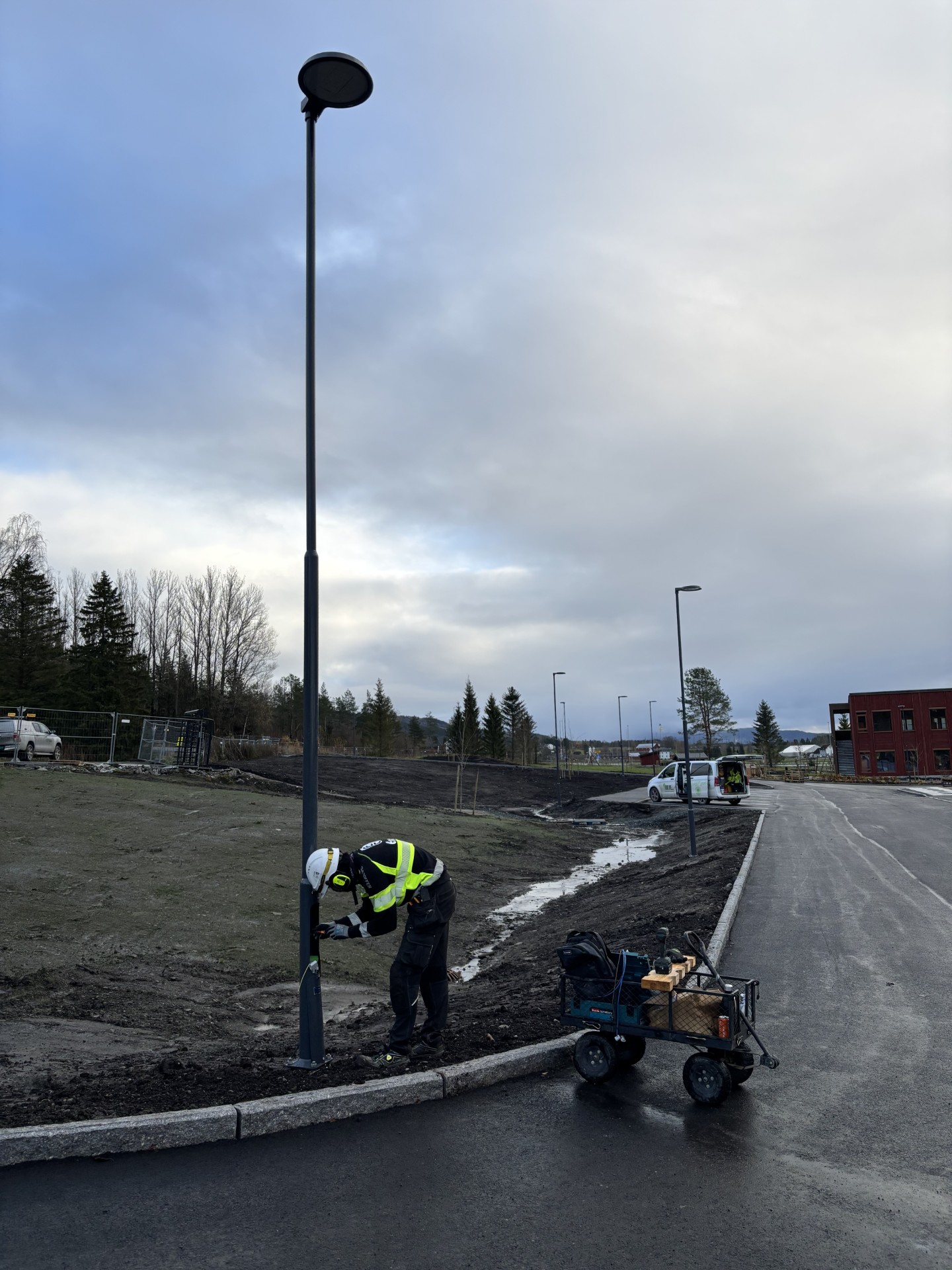

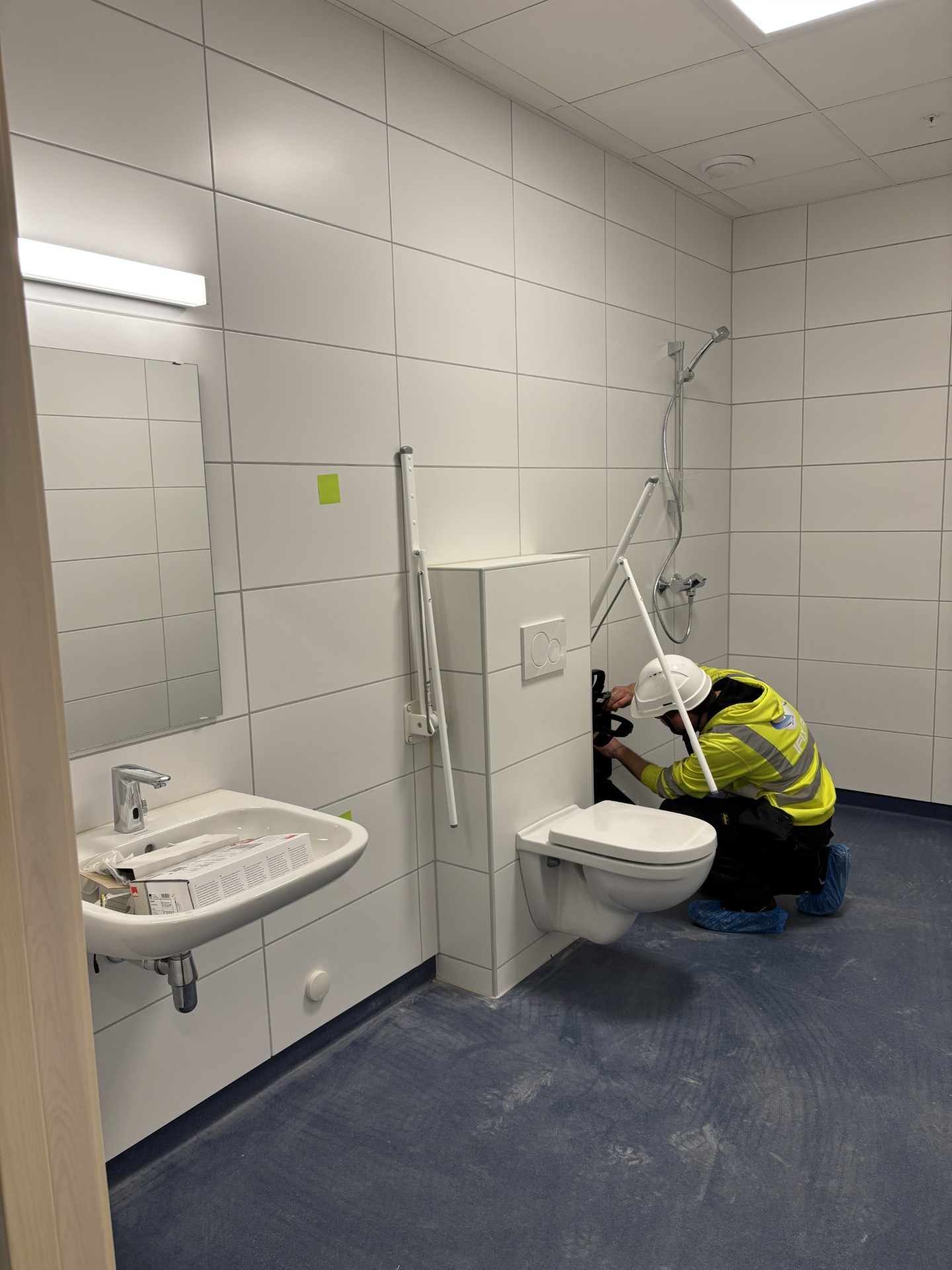

E - nor kompletterer, og ute har de fått opp ca. 80 utelys! S - rør ferdigmonterer også, og jobber med å få vann på bygget. Letnes planter trær og planter på uteområdet, og de skal begynne på ansatteparkeringen i nærmeste fremtid.

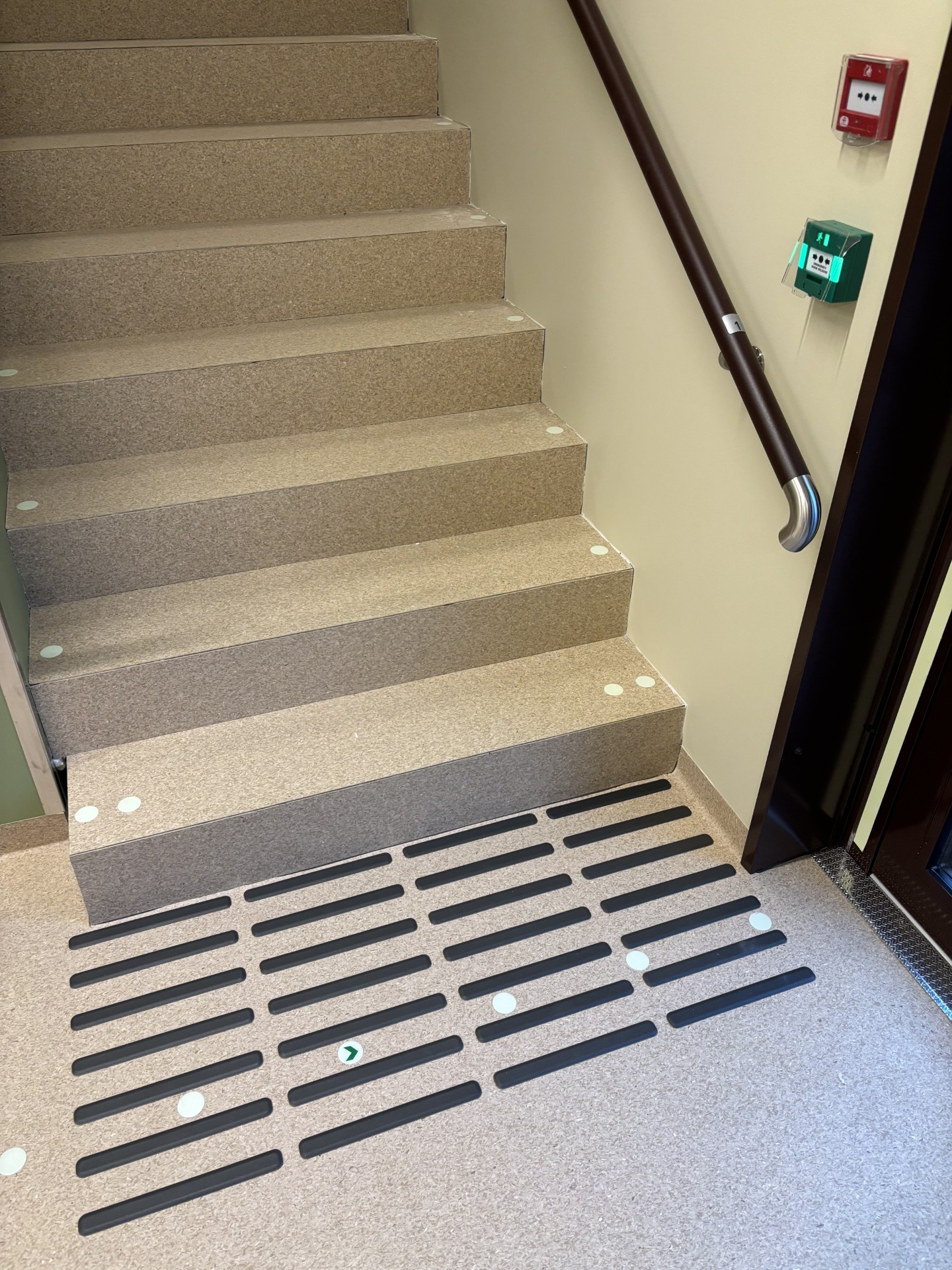

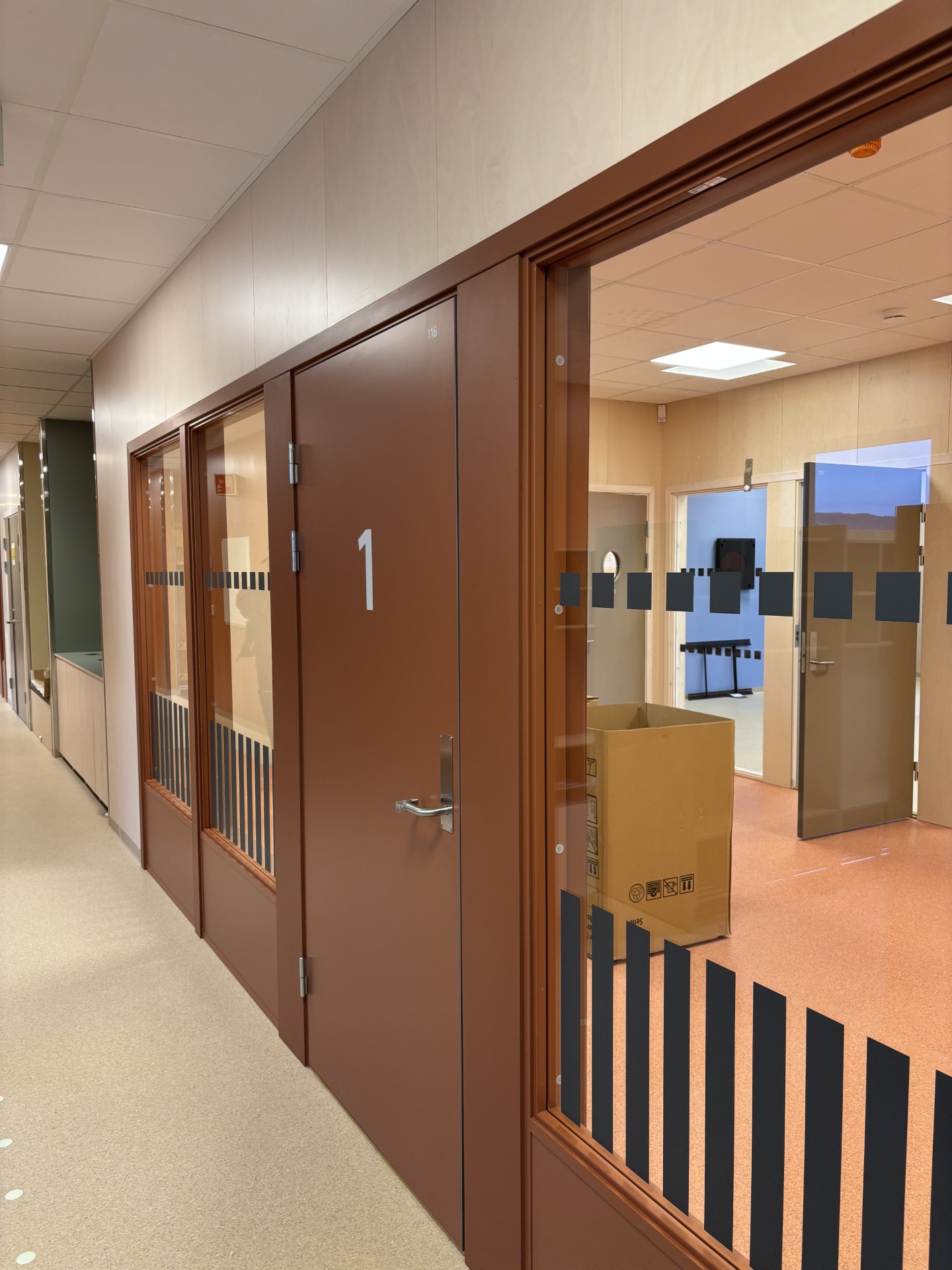

Ellers på fast inventar så har GV Reklame vært her og foliert, merket dører, lagt taktil merking på gulv og glassmarkører. Firesafe har merket etterlysende system på skolen, slik at det skal bli enkelt å finne rømningsdørene. Saxvik er tilbake denne uken for å gjøre siste finish på skolen! Unisport har kommet tilbake for å begynne å legge sportsgulvet i idrettshallen.



Plan for neste uke:
Arbeidsplanen begynner å bli mindre for de fleste. Men E - nor og S - rør fortsetter med komplettering, og ACT fortsetter å innregulere. Kjører også byggvask neste uke, og det har kommet en leverandør for å montere skjermer og tavler på klasseromsfløya. Ellers fortsetter Letnes med ansatteparkeringen og legging av belegningstein.
Ha en strålende helg når den tid kommer!
