Statusoppdatering uke 32

Da er første uke etter ferien unnagjort, og arbeidsstaben har kommet godt i gang med sine oppgaver. Det har også kommet en del nye fag på prosjektet.
August 8, 2025

Selv om det har vært ferie har det ikke vært helt stopp på byggeplassen. Og de har fått gjort unna en del jobb. Nå har tømmer startet på grid i amfiet, de jobber godt med bjørkefineret i 1. etasjen på mellomfløya, det monteres innerdører og glassfelt på klasseromsfløya og Ermias står for listing og foringer på dører og vindu. Her på Nye Stiklestad skole skal vi ha masse bjørkefiner på veggene. Vi har tre forskjellige farger det går i; hvitlasert, rød og grønn. Bjørkefineret er et fint valg for veggkledning på en barneskole, den har en fin overflate, er en robust plate, veldig allsidig og lett å holde ren.

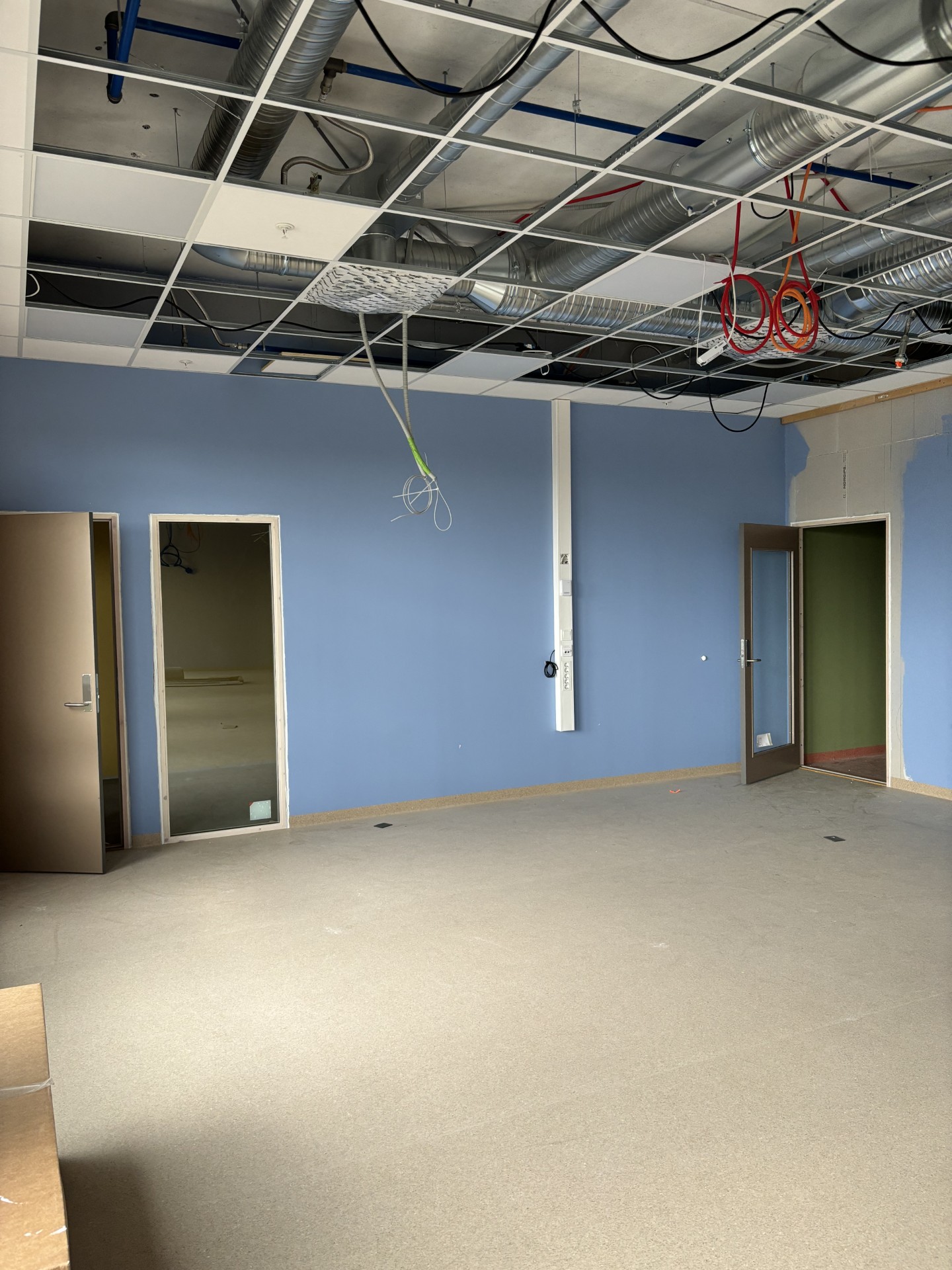

Ett bilde fra klasserom! her har tømmer montert dører og glassfelt, og snart kommer det spiler på veggen.

E - nor har montert lys i himlingen, og stikkontakter og lysbrytere kommer opp på veggene.

S - rør har montert sprinklene i himlingen, og ACT har montert ventilene.

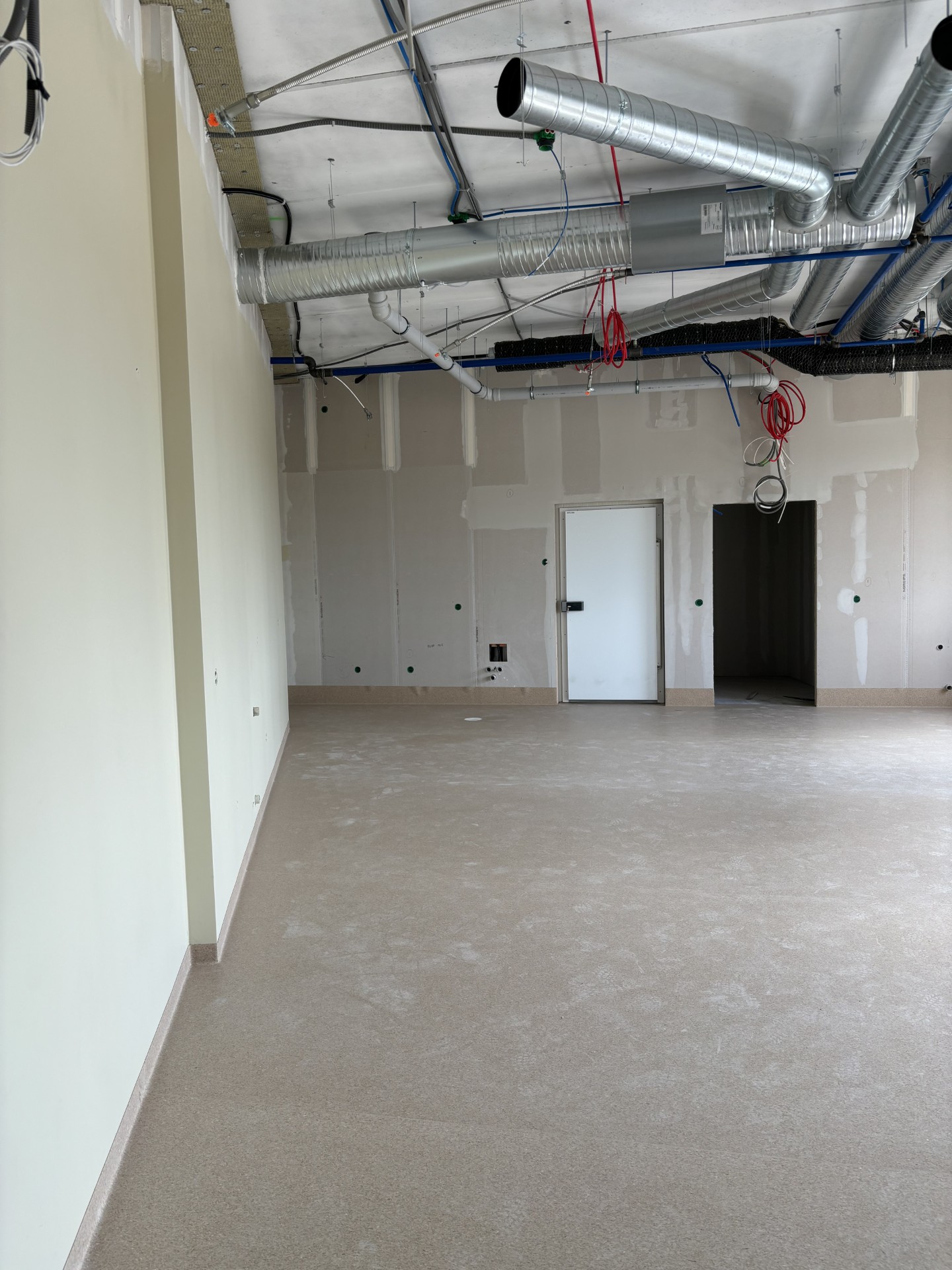

Enes og Olsen har malt og lagt gulvbelegg på mat og helse

Betonglaget fortsetter med støttemuren for fotballbanen ute, og bunnplate for garasjen. Letnes finavretter streetbasket banen for asfaltering som skal skje nå snart, samtidig som de fortsetter på VA - traseen som går rundt skolen. E - nor kompletterer fortsatt på klasseromsfløya, mens de jobber med noen el - nisjer og ett telematikkrom.

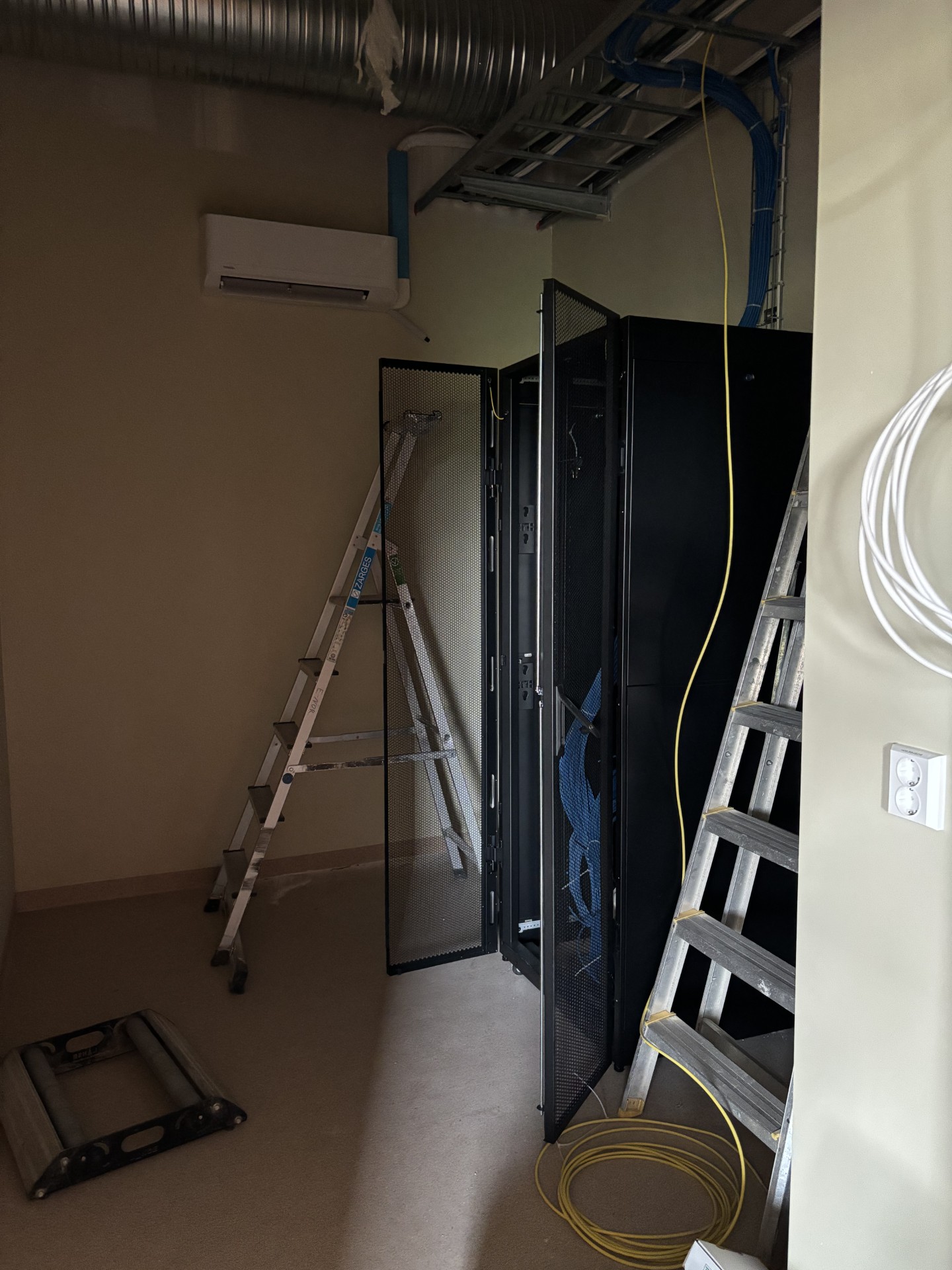

Bilde er fra telematikkrommet hvor E - nor legger opp internett

Bård og Emil klargjør til støyp i regnværet

Her blir det teppeflis i det vi kaller grovgarderobene på skolen

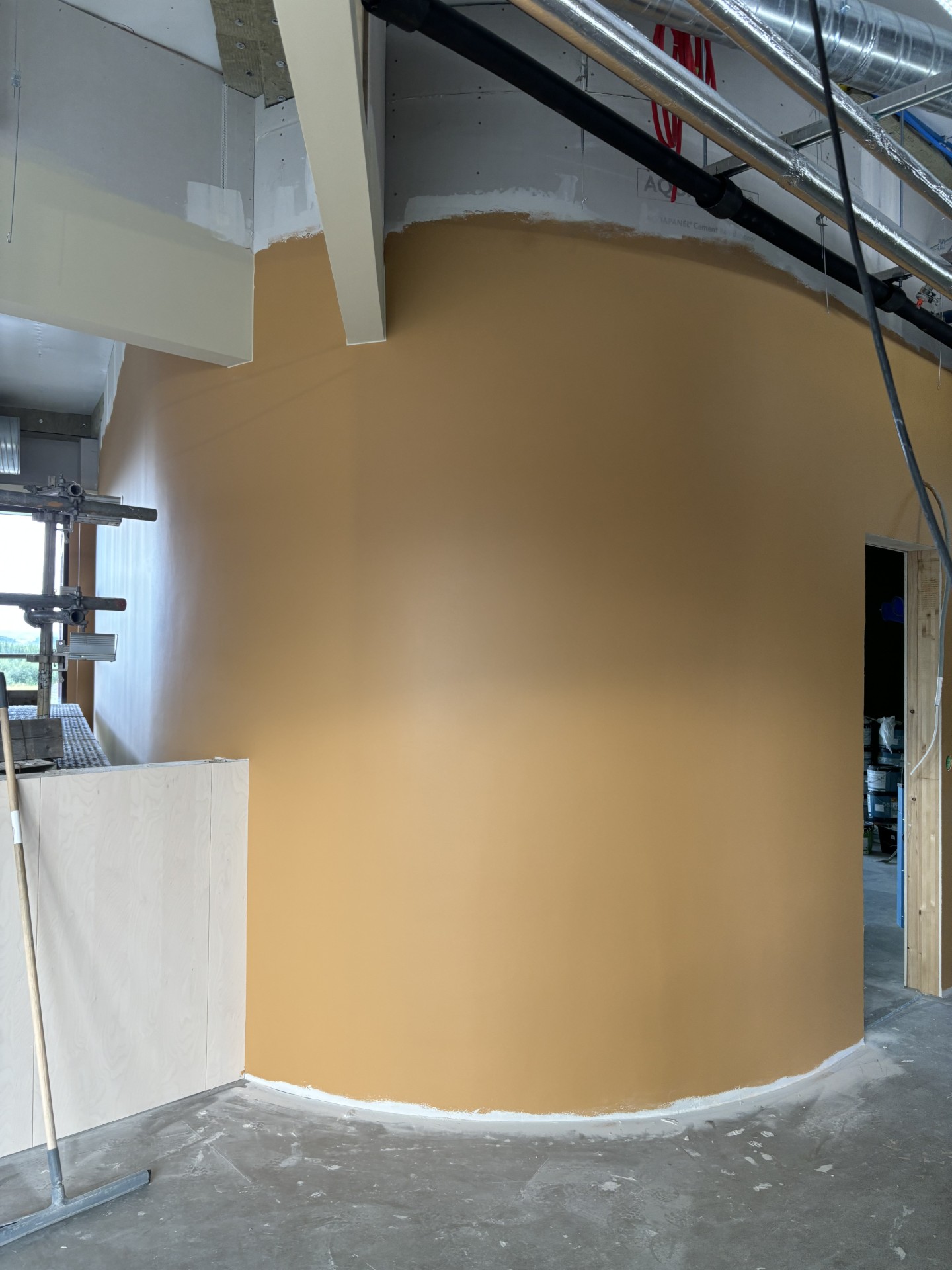

Enes og Olsen har malt bueveggen i 2. etasje i ferien!

4 underentreprenører hadde oppstart denne uken! Så det var litt pangstart på første arbeidsuke etter ferien. Beslag - consult var én av de som startet opp nå for ikke så lenge siden. De var på en befaring nå i ferien, og det er de som har ansvaret for låsfaget på den nye barneskolen. Saxvik prosjekt er de som leverer og monterer fast inventar på den nye barneskolen. Etter en rekke befaringer og møter hadde de oppstart denne uken, og de skal være her noen uker fremover nå!

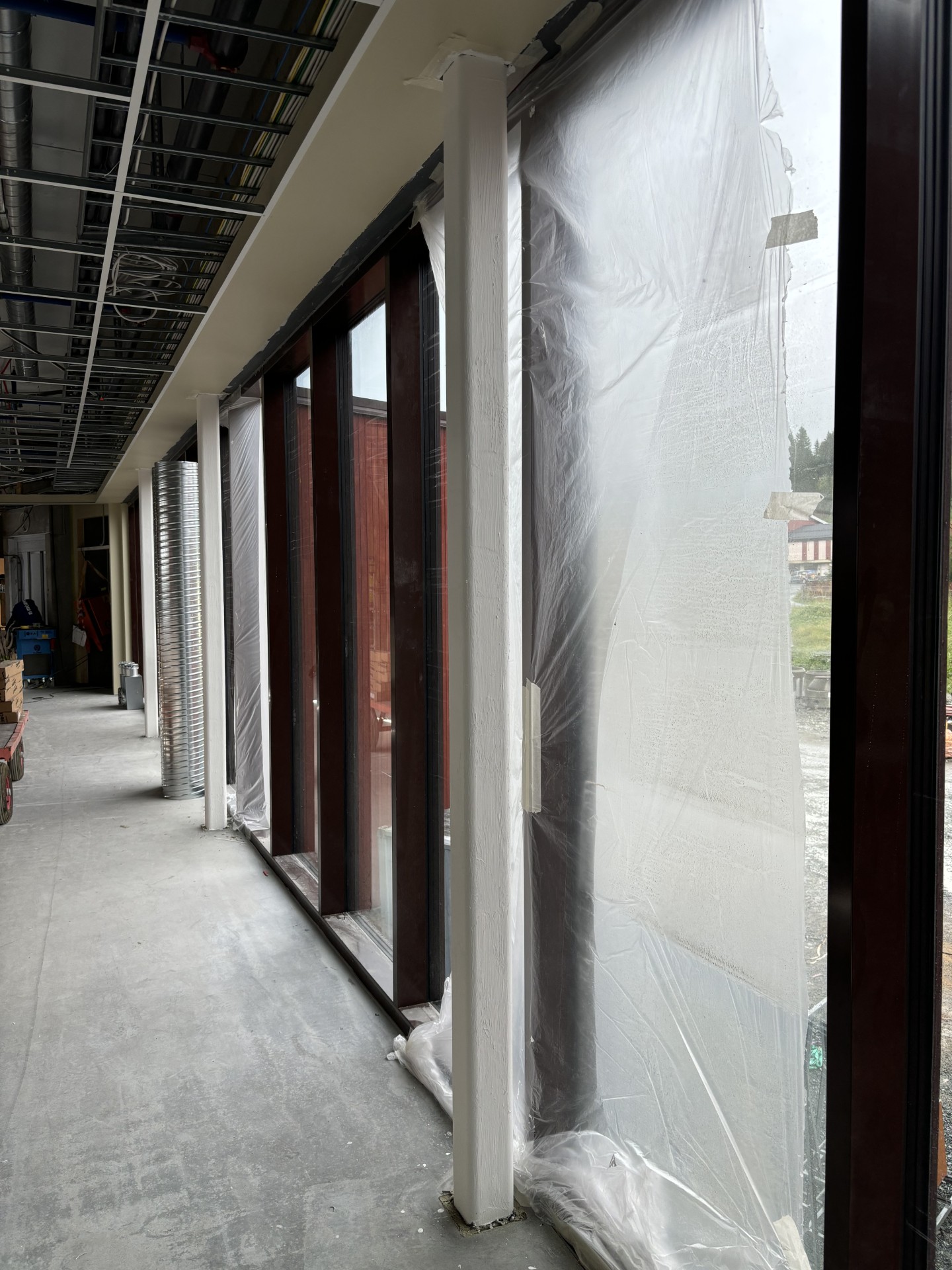

Chriger har vært innom denne uken og behandlet det synlige stålet i amfiet. De har malt på brannhemmende maling, så nå skal Enes og Olsen male de

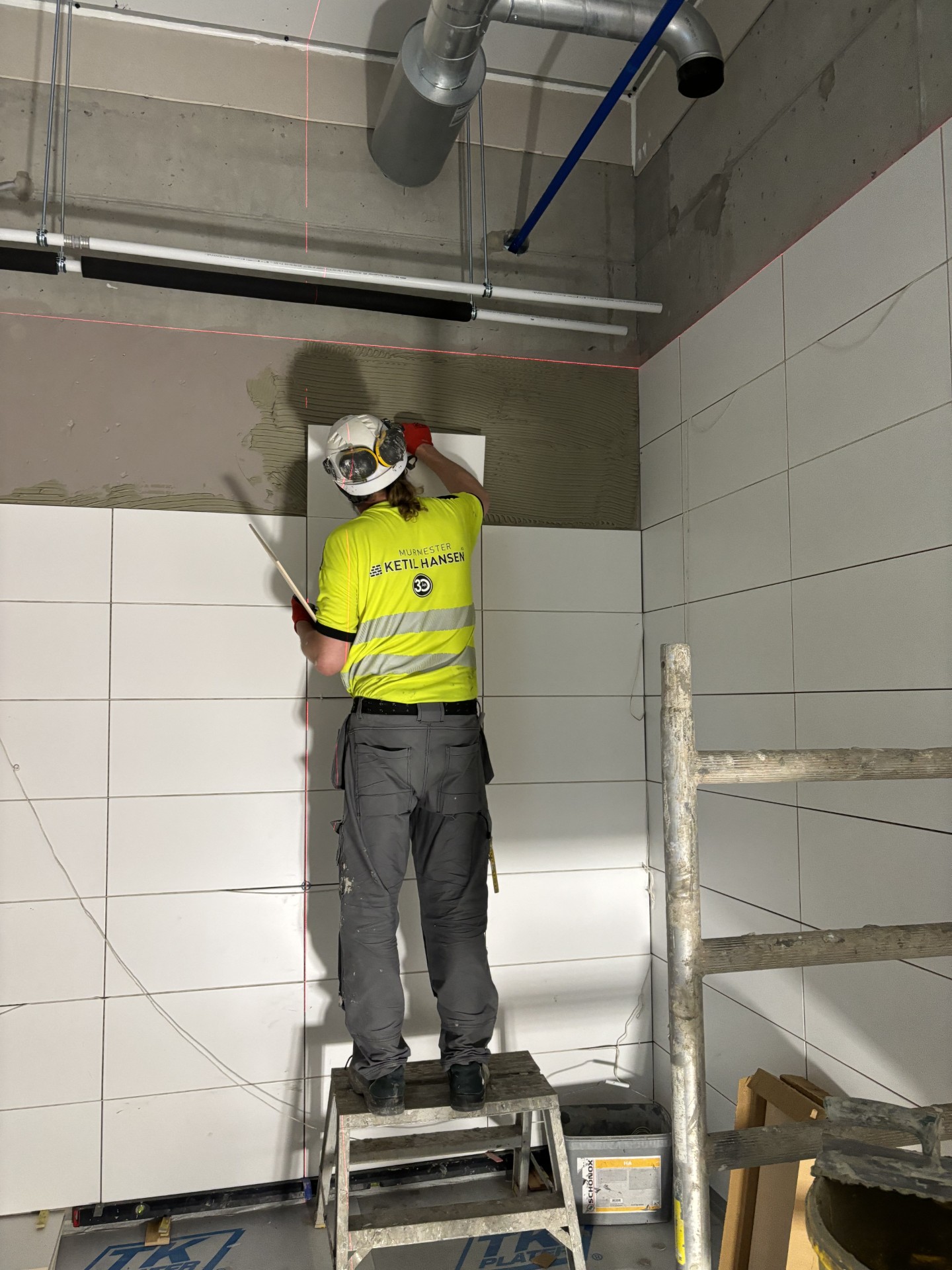

Murmester Ketil Hansen startet denne uken med flislegging av vegger i garderobene, så de skal være her i noen uker

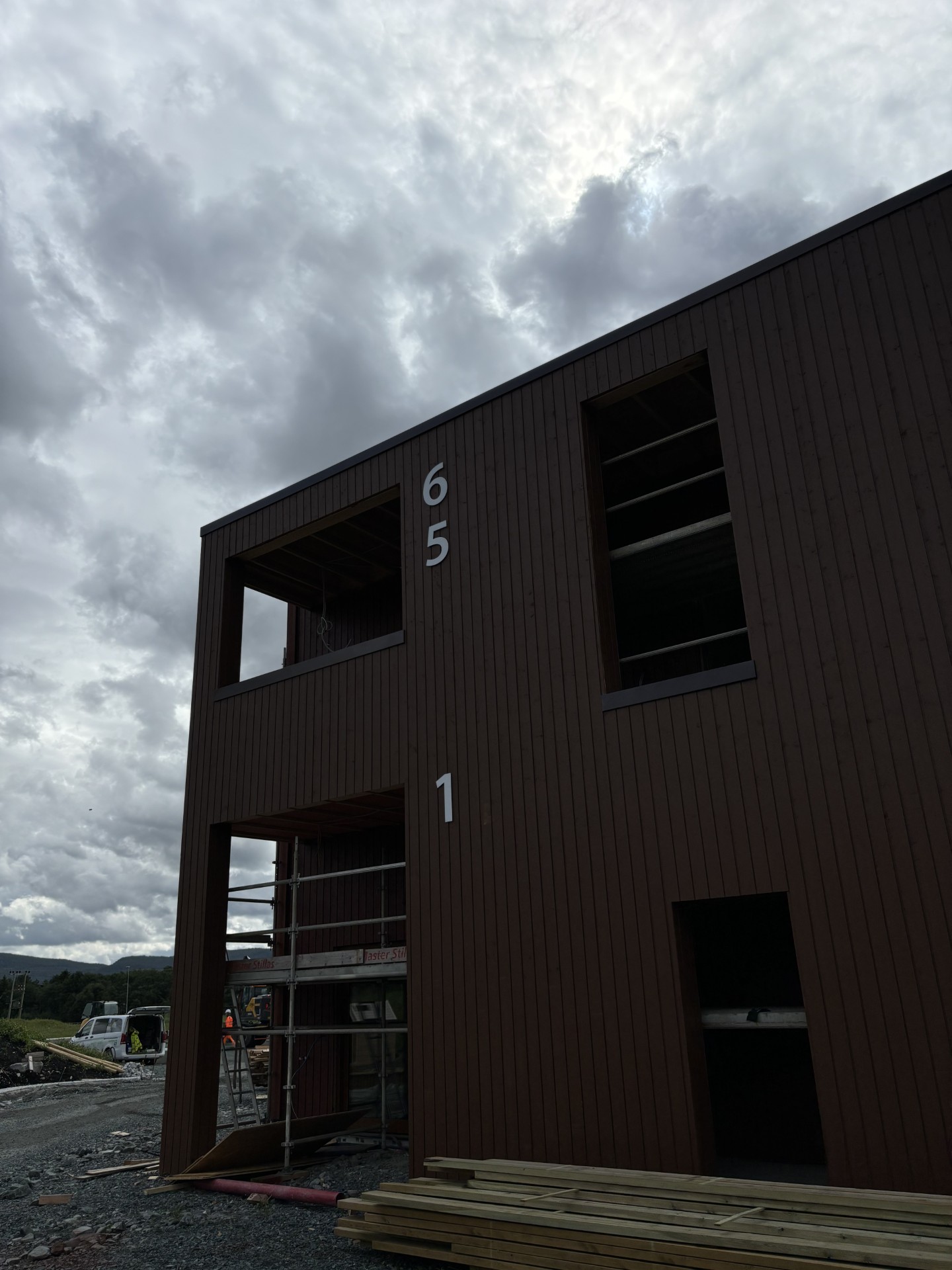

GV Reklamen stakk en tur innom denne uken å hengte opp alle tallene i trinninngangene!

Plan for neste uke:

Agendaen for neste uke blir å fortsette på støttemuren og garasjen fot betonglaget. Tømmer jobber seg videre på klasseromsfløya og mellomfløya, med bjørkefiner, grid, baderomsplater og innerdører. E - nor fortsetter på komplettering på klasseromsfløya, og S - rør fortsetter med sprinkler og hovedstrekk, og ACT monterer ventiler og fortsetter på hovedstrekket sitt i 2. etasje, mellomfløy. Enes og Olsen skal legge gulv på mellomfløya og garderobene på idrettsfløya. Og de maler seg ut av mellomfløya og inn til idrettsfløya. LEtnes jobber med VA - trase og uteområdet.

God helg!
